• <wbr id="5lvsm"><table id="5lvsm"><p id="5lvsm"></p></table></wbr>

    <i id="5lvsm"></i>

    <mark id="5lvsm"><div id="5lvsm"><acronym id="5lvsm"></acronym></div></mark>
  • <wbr id="5lvsm"><table id="5lvsm"><p id="5lvsm"></p></table></wbr>
    <mark id="5lvsm"></mark>
    當前位置: 首頁 > 發電 > 水電

    白鶴灘:世界在建最大水電工程正式開始蓄水

    電力網發布時間:2021-04-07 11:48:47

      白鶴灘水電站這一世界在建最大水電工程正式開始蓄水,首批機組投產發電開始了全面沖刺。目前大壩31個壩段中已有22個壩段澆筑到頂;地下廠房、泄洪洞等主體工程土建部分已全部完工,滿足蓄水發電要求;首批投產發電的機組總裝均已完成,正在進行調試。

      大壩導流底孔下閘是庫區蓄水的標志性節點,開始蓄水后下游生態流量能否得到保障,蓄水期間大壩、地下廠房和泄洪洞等主體工程剩余施工環節是否會受到影響?針對以上問題,記者從建設部得到了權威解答。

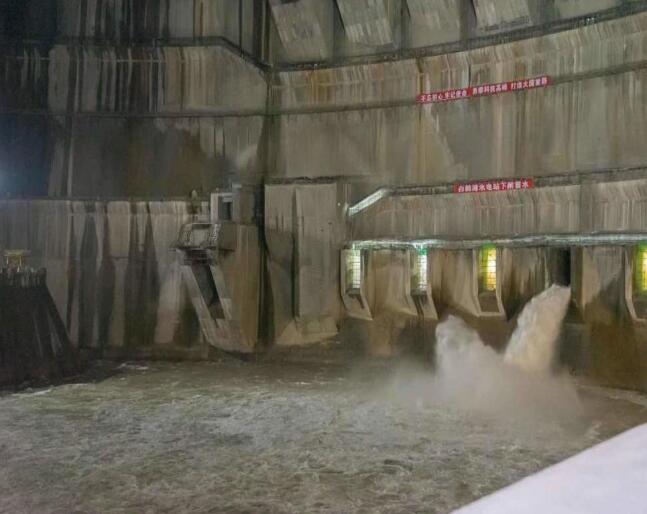

      “目前大壩6個導流底孔中,1至5號導流底孔已完成下閘,上游庫區水位開始持續抬升。”建設部大壩項目工程師馮博告訴記者,“為保障下游區域生態環境所需流量,6號導流底孔保持開啟。”

      白鶴灘水電站大壩布置6個導流底孔,作為導流洞下閘封堵后的臨時導流通道。導流底孔的底板高程為630米,單個底孔寬5.5米,高12米,長度約65米,單孔設計最大泄洪量每秒1100立方米。其中6號導流底孔上下游各設一個閘門,1至5號導流底孔只有上游設置閘門。

      在談到導流底孔下閘后是否對后續施工產生影響時,建設部相關部門都表示,目前與蓄水相關的施工部位均已滿足節點要求:大壩去年6月已具備擋水條件,預計今年5月中下旬全線澆筑到頂;引水發電系統已完成進水塔快速閘門下閘,與首批投產機組對應的尾水部位正在進行充水試驗;泄洪洞已全部完工,轉入收尾階段;計劃首批投產的百萬千瓦機組也將在5月份開展有水調試,送出工程等項目進展順利。各部位剩余施工均不會影響蓄水,也不會受到蓄水的影響。據悉,白鶴灘水電站成立了蓄水發電現場指揮部,建立蓄水全過程企地溝通機制,確保蓄水發電各項工作步調一致、萬無一失。

      白鶴灘水電站位于四川省寧南縣和云南省巧家縣交界,是三峽集團在金沙江下游投資建設的四座梯級電站中的第二級,總裝機容量1600萬千瓦,建成后是世界第二大水電站。白鶴灘水電站將于2021年7月實現首批機組投產發電,預計2022年7月完成全部機組投產發電。




    評論

    用戶名:   匿名發表
    密碼:
    驗證碼:
    最新評論0
    性色av 一区二区三区_国产一级爱做c片免费一分钟_国产在视频精品线观看_一本久久a久久精品vr综合

  • <wbr id="5lvsm"><table id="5lvsm"><p id="5lvsm"></p></table></wbr>

    <i id="5lvsm"></i>

    <mark id="5lvsm"><div id="5lvsm"><acronym id="5lvsm"></acronym></div></mark>
  • <wbr id="5lvsm"><table id="5lvsm"><p id="5lvsm"></p></table></wbr>
    <mark id="5lvsm"></mark>
    亚洲一区二区师生制服 | 亚洲欧美中日韩在线 | 亚洲a∨激情综合五月 | 亚洲一区在线播放 | 日本免费人成网站在线观看 | 在线120秒观看视频日本大片 |
