    喀麥隆曼維萊水電站主體工程和曼維萊輸變電工程項目通過最終驗收并順利移交

    水電十六局發布時間:2024-10-28 15:20:40  作者:洪志福

      當地時間10月24日,由業主喀麥隆電力發展公司(EDC)、監法國TRACTEBEL工程公司及水電十六局等人員代表組成的驗收委員會,共同簽署了喀麥隆曼維萊水電站工程及配套曼維萊輸變電工程最終驗收紀要,標志著水電十六局承建的喀麥隆曼維萊水電站工程及曼維萊輸變電工程所有工藝和設備的各項指標均符合規范要求和技術標準,最終驗收并順利移交。

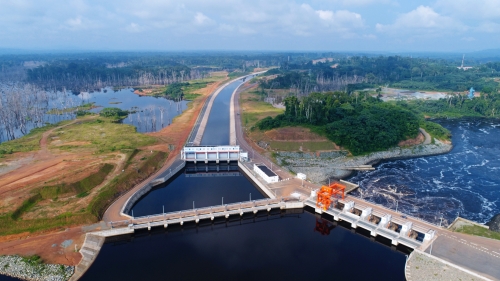

      水電十六局以EPC總承包模式承建、位于喀麥隆南部大區恩特姆河主干流上的曼維萊水電站是喀麥隆已經建成的最大工程項目,總裝機容量211MW,2012年底開工,2017年12月通過土建工程臨時驗收,2019年8月機電工程通過臨時驗收并進入一年保修期,2019年竣工。工程進度質量受到喀政府、業主和工程師的高度評價,被中國商務部和喀麥隆政府譽為喀外資企業的標桿性項目。

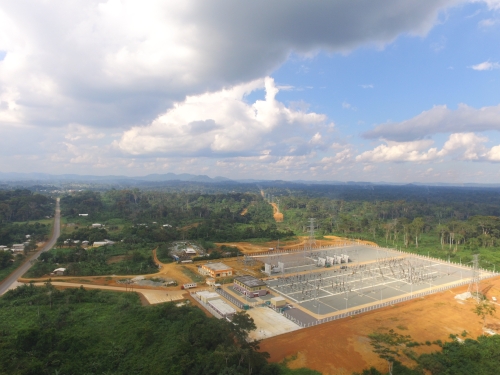

      喀麥隆曼維萊水電站輸變電工程為曼維萊水電站附屬能源輸送工程,新建225KV雙回線路278km,新(擴)建3座變電站,2015年11月開工,2022年11月完成工程建設并順利通過臨時驗收,2023年11月20日質保期結束,標志著喀麥隆曼維萊水電站輸變電工程全部竣工并全線投入運行,為曼維萊水電站全機組投產發電奠定基礎。

      截至10月24日,曼維萊水電站已安全運行2017天,總輸出電能33.9億kwh,大大增強了喀麥隆南部電網供電系統可靠性,提升了首都雅溫得地區的供電保障能力,對喀麥隆社會經濟發具有重大的意義。(洪志福)




    評論

    用戶名:   匿名發表
    密碼:
    驗證碼:
    最新評論0

    相關閱讀

    性色av 一区二区三区_国产一级爱做c片免费一分钟_国产在视频精品线观看_一本久久a久久精品vr综合

  • <wbr id="5lvsm"><table id="5lvsm"><p id="5lvsm"></p></table></wbr>

    <i id="5lvsm"></i>

    <mark id="5lvsm"><div id="5lvsm"><acronym id="5lvsm"></acronym></div></mark>
  • <wbr id="5lvsm"><table id="5lvsm"><p id="5lvsm"></p></table></wbr>
    <mark id="5lvsm"></mark>
    午夜女人天堂在线观看 | 日韩欧美中文字幕一区二区 | 亚洲一区二区中文欧美 | 午夜歐美福利視頻 | 亚洲日韩精品欧美一区二区一 | 一区二区免费高清在线观看国产 |
