中國電力網訊 10月30日晚上21時30分,寧波市李惠利醫院地下高壓配電房里人頭攢動,國網寧波市鄞州區供電公司永能安裝分公司12名供電員工仍在緊張進行設備調試和驗收,為該醫院供電設備增容通電作最后的沖刺。為不影響醫院門診的正常運行,他們必須在凌晨4時前為新的配電設備送上電。
當晚18時,電力增容工程準時打響,因配合施工李惠利醫院門診大樓臨時讓電,呈現出少有的寧靜。而大樓一側的環網室卻已是燈火通明,供電員工架起了應急搶修照明燈,早早地在現場進行電纜接線,在各個點調試著配電設備。
“近年來由于李惠利醫院用電設備增多,院方亟需電力增容。”該院總務科負責人金偉祥說,隨著寧波李惠利醫院醫療服務業不斷發展,原3臺千伏安變壓器已無法適應激增的用電需求,迫切需要新裝2臺1250千伏安變壓器。“增容工程還須新裝高壓環網柜4組、低壓配電柜13組,新放電纜400米,如此大的施工項目要關聯醫院多個部室。”金偉祥說,醫院對用電可靠性要求非常苛刻,如何將供電施工的停電影響降至最低,不干擾病人的正常就診,成為此次增容工程須攻克的最大難題。
10月12日,在接到醫院申請增容任務后,國網寧波市鄞州區供電公司立即與院方進行深入溝通磋商,召開三次專項協調會,確定工程停電的范圍和時間。該公司下屬永能公司第一時間與客戶對接,商談所需要配變容量及通電時間節點,隨后緊接著細化施工方案、備齊各類配電物資、落實施工班組……為確保萬無一失,并將停電時長縮至最低,施工班組安排所有非停電類施工項目提前10天進場,將嶄新的環網柜、變電器及電纜提前裝設就位,為10月30日的決戰贏得寶貴時間。

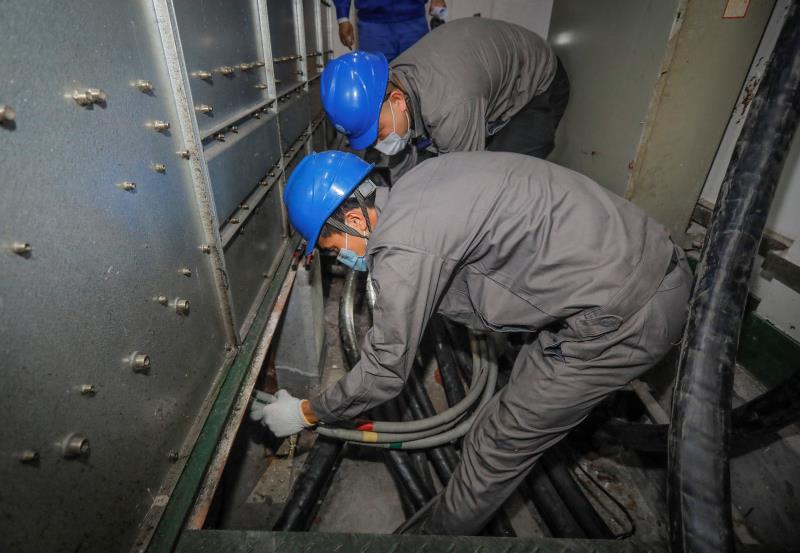

“門診明天6時開始工作,我們必須在凌晨4時前通電,保證門診部明天正常運轉!” 工程負責人張軍現場號令。30日晚,20余名電力員工在李惠利醫院10千伏環網站周圍拉起安全施工防護欄和警界線,一場10千伏新電力用電設備投運施工在星夜展開。老配電房電纜溝窄小,2名員工只能側著身把舊導線用力拉出來,再把新電纜放進去。新配電箱安裝時,供電員工只能跪著安裝碗口粗的銅電纜,施工難度非常大。而供電員工心理明白,這是一場與時間賽跑、為生命加速的工程。
22時25 分,隨著現場的合閘聲,增容工程順利完成,李惠利醫院門診部燈光瞬間點亮,一場與時間比賽的工程圓滿結束,據院方凌晨4時通電的要求提前了6個小時。
