• <wbr id="5lvsm"><table id="5lvsm"><p id="5lvsm"></p></table></wbr>

    <i id="5lvsm"></i>

    <mark id="5lvsm"><div id="5lvsm"><acronym id="5lvsm"></acronym></div></mark>
  • <wbr id="5lvsm"><table id="5lvsm"><p id="5lvsm"></p></table></wbr>
    <mark id="5lvsm"></mark>
    當前位置: 首頁 > 風電 > 項目進展

    重慶四眼坪改擴建風電項目全部風機基礎澆筑提前完成

    中國電力網發布時間:2021-11-16 18:23:55  作者:徐迎華、劉天福

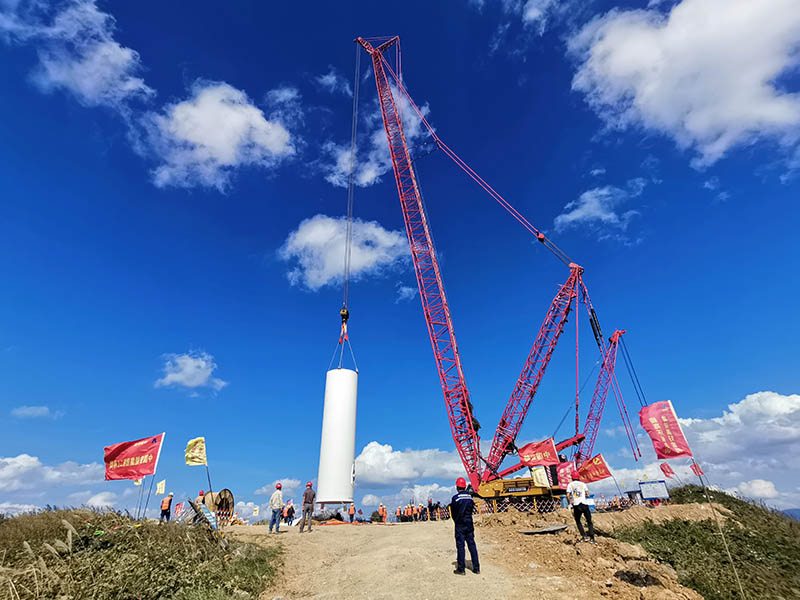

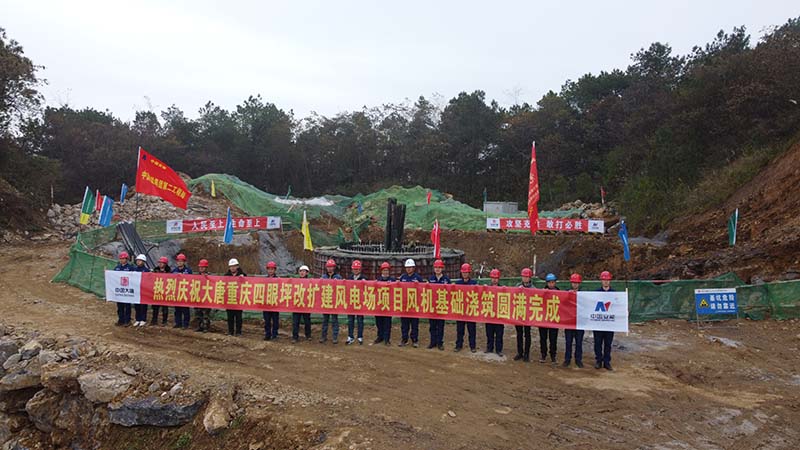

      中國電力網訊 11月15日凌晨2時許,由中國安能第二工程局承建的大唐重慶市武隆區四眼坪改擴建風電項目完成21號風機基礎澆筑工作,標志著此項目風機基礎混凝土提前136天全部澆筑完成,業主中國大唐重慶分公司新能源事業部向項目部發來感謝信。

      大唐重慶武隆區四眼坪改擴建項目為拆除原海裝風力發電機組35臺,安裝明陽風力發電機組21臺,新安裝機組容量85.6 MW,計劃今年年底前完成13臺風機并網發電。新建升壓站采用線路-變壓器組合接線,110kV側以1回110kV線路接入系統,35kV側單母線接線。集電線路電壓等級為35kV,方式為全地埋電纜,路徑全長約32km。工程建成后將全面提高項目總裝機規模和風電場利用小時數,提高清潔低碳電量規模,并顯著提升風電場經濟指標,實現老舊風電場提質增效改造,是加快當地風能資源開發利用,優化能源結構,對促進地方經濟發展,助力鄉村振興。

      工程開工以來,項目部始終秉承“賡續部隊優良作風,大力弘揚鐵軍精神”,配齊配強部管理力量,優化施工組織設計,精心部署、攻堅克難、奮勇前行,彰顯了軍轉央企的執行力和戰斗力。

      在基礎澆筑施工關鍵時期,項目部晝夜鏖戰,嚴格按照統一協調與安排,勇擔重任,嚴格按照施工技術步驟與措施施工,項目部通過提前謀劃、精心組織、真抓實干,從風機基坑開挖、驗槽、電纜管埋設到墊層澆筑,再到錨栓安裝、鋼筋綁扎、模板支設、混凝土澆筑,層層把關形成流水作業,保證了風機基礎澆筑連續施工。同時牢守“安全為先、質量為本”原則,指定專人負責現場安全和質量管控,層層落實安全、環環緊扣質量,確保每一道工序均符合設計要求,實現合同工期提前136天完成基礎澆筑任務,為工程全局工作贏得了寶貴時間,受到地方政府、業主監理單位的一致好評。

      下一步,項目部將繼續加強工程建設管理,緊盯工程建設節點,在風機吊裝、設備安裝及調試工作上細化管理,與項目各參建單位積極配合,全力以赴推動項目進程,爭取早日實現今年年底前13臺風機并網發電目標,助力國家“雙碳”事業蓬勃發展。

      據悉,項目充分利用當地較好的風能資源,在原場址范圍內全面提高項目總裝機規模和風電場利用小時數,顯著提升四眼坪風電場經濟指標,且有效降低目前存在的運維壓力和安全隱患,真正實現老舊風電場提質增效改造。




    評論

    用戶名:   匿名發表
    密碼:
    驗證碼:
    最新評論0
    性色av 一区二区三区_国产一级爱做c片免费一分钟_国产在视频精品线观看_一本久久a久久精品vr综合

  • <wbr id="5lvsm"><table id="5lvsm"><p id="5lvsm"></p></table></wbr>

    <i id="5lvsm"></i>

    <mark id="5lvsm"><div id="5lvsm"><acronym id="5lvsm"></acronym></div></mark>
  • <wbr id="5lvsm"><table id="5lvsm"><p id="5lvsm"></p></table></wbr>
    <mark id="5lvsm"></mark>
    日本私人免费观看手机版 | 女同女同精品一区二区 | 午夜福利H动漫在线播放 | 亚洲日韩性色一区二区三区 | 日本日本欧美另类视频在线 | 久久系列中文字幕 |
