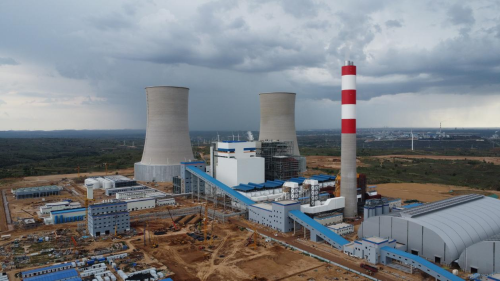

9月18日,由電建核電公司承建的陜西省神木神信熱電2×660兆瓦發電工程1號機組順利沖轉至3000轉,這一重大工程節點的達成,標志著該項目建設取得關鍵突破,為機組的投產發電奠定了堅實基礎。
神木神信電廠是陜西省重點建設工程,也是榆林市確定的重大能源化工招商項目之一。該工程同步建設兩臺660兆瓦高效超超臨界空冷燃煤發電機組,投產后預計年發電量超過104億度。
工程建設過程中,項目建設者充分發揚釘釘子精神,嚴格落實執行“六化”管理,扎實開展“兩保一提升”活動,優質、高效地完成了各項工程節點目標,展現了新時代“核電鐵軍”良好精神風貌。
為了順利完成各項工程節點,建設者們采取了一系列行之有效的做法。首先明確鍋爐水壓試驗、廠用受電、汽機扣缸、鍋爐吹管、電纜敷設等為關鍵路徑節點,根據重要節點目標的關門時間倒排施工計劃,針對工程設備到貨信息變動頻繁的情況,采用每周滾動更新的方式,密切跟蹤設備到貨進程,按照設備的實際到現場時間調整施工方案、調配施工資源,使進度計劃與最新的設備、圖紙信息同步協調,不等不靠搶進度,見縫插針打開作業面,確保工程各作業面的協調有序推進。
1號機組試運期間,電建核電公司神木神信項目領導及管理團隊日夜堅守,靠前指揮,全程跟蹤,從技術力量、人員調度等方面給予保障。通過實行24小時現場值班,隨時處理機組沖轉過程中發現的缺陷。項目部強化“兩票三制”管理,升級現場重大操作監護,認真做好風險辨識與預控措施,規范操作,時刻擰緊安全弦。項目部整合人力資源,克服人員少操作多、時間緊任務重等困難,統一調度,通力協作,按照時間節點全面推進汽輪機沖轉工作,最終先后實現了鍋爐水壓試驗、汽輪機扣缸、鍋爐點火、汽輪機沖轉等節點目標的完成。(董衛強 段磊)
