    廣東廉江核電1號機組常規島實現FCD

    核美湛江發布時間:2023-08-18 09:21:58

      經歷臺風“泰利”盛夏高溫與連續暴雨考驗廣東廉江核電迎來項目又一個重要節點.

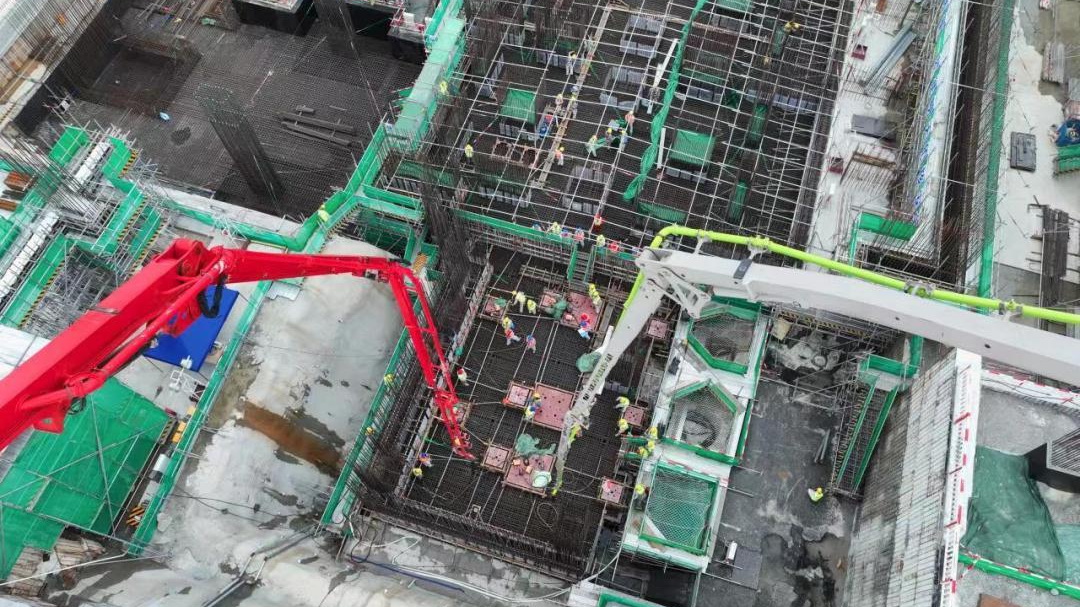

      8月15日,1號機組現場機器轟鳴、吊臂起降、一片繁忙。15時整,隨著一聲令下,混凝土澆筑正式啟動,1號常規島順利實現第一罐混凝土澆筑(FCD)目標。

      1號常規島FCD是項目建設里程碑節點,標志著1號機組常規島正式開工 ,為后續工程奠定堅實基礎。自2022年10月29日,1號常規島啟動負挖,到2023年8月15日,1號常規島實現第一罐混凝土澆筑。291個日夜里,湛核人用敢啃“硬骨頭”的勇氣決心,爬坡過坎,滾石上山,秉承“把手中的事一次做到位 ”的工作理念,攻克前進路上的一個個難點、痛點、堵點,順利實現既定目標。

      7月以來,13級臺風“泰利”正面襲擊湛江,影響巨大,35度以上高溫持續多日,炙烤現場,暴風雨接踵而至,連續不斷,對現場施工造成了極大影響。但任何困難都無法阻擋湛核人堅定前進的步伐。湛江核電黨委統籌謀劃,精心布置,協同推進, 沉著應對一個一個挑戰,越過一個又一個坎,經受住了各種考驗,重要節點順利實現。

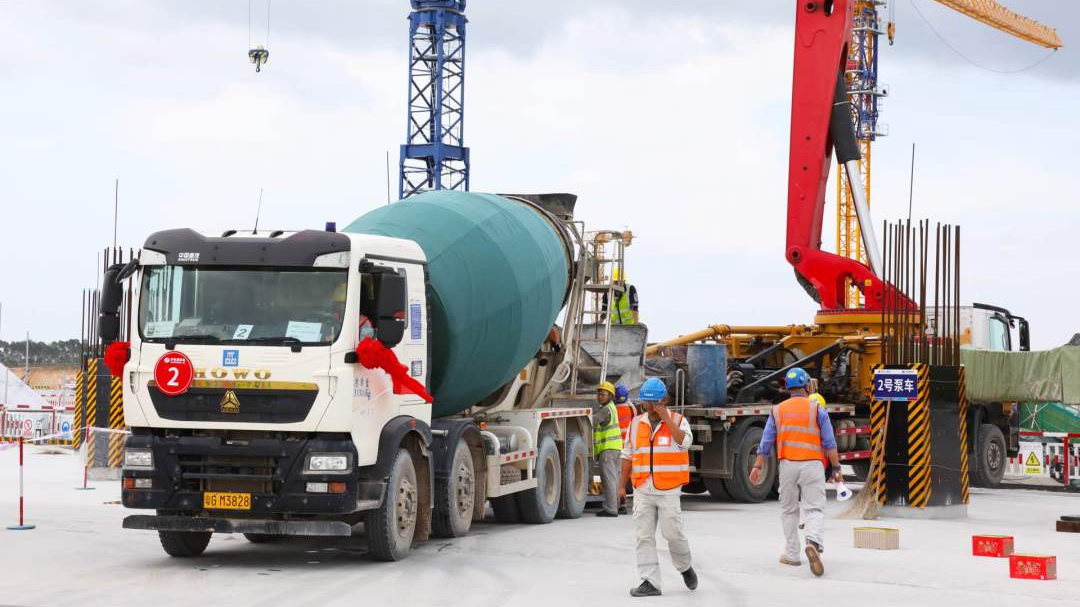

      此次澆筑的1號機組常規島汽機基座底板采用筏板基礎,混凝土澆筑區域長度56.63米,寬度23.6米,厚度3.5米,澆筑工作量預計約3680立方米,澆筑時間預計持續48小時。針對1號常規島一次澆筑量大,澆筑持續時間長等特點,湛江核電嚴密部署、精心準備,協同各參建單位組建施工監督組、應急管理組,安排專業人員在現場24小時輪流值守,重點抓安全、保質量,時刻繃緊安全質量這根弦 ,確保澆筑工作安全、有序、高效完成。




    評論

    用戶名:   匿名發表
    密碼:
    驗證碼:
    最新評論0
    性色av 一区二区三区_国产一级爱做c片免费一分钟_国产在视频精品线观看_一本久久a久久精品vr综合

  • <wbr id="5lvsm"><table id="5lvsm"><p id="5lvsm"></p></table></wbr>

    <i id="5lvsm"></i>

    <mark id="5lvsm"><div id="5lvsm"><acronym id="5lvsm"></acronym></div></mark>
  • <wbr id="5lvsm"><table id="5lvsm"><p id="5lvsm"></p></table></wbr>
    <mark id="5lvsm"></mark>
    夜色福利院在线看视频 | 午夜福利H动漫在线播放 | 伊人色综合网久久天天 | 亚洲国产日韩欧美在线看片 | 久久人人爽人人爽人人片aV中文 | 香蕉视观看在线a |
