    海陽核電3號機組核島最大最重結構模塊吊裝就位

    電力網發布時間:2022-08-30 11:16:11

      2022年8月29日,時針轉向了13點57分,隨著對講機中傳來的“各就各位”,所有人按照預先方案的設定到達崗位,海陽核電二期3號機組CA20模塊大件吊裝正式開始。

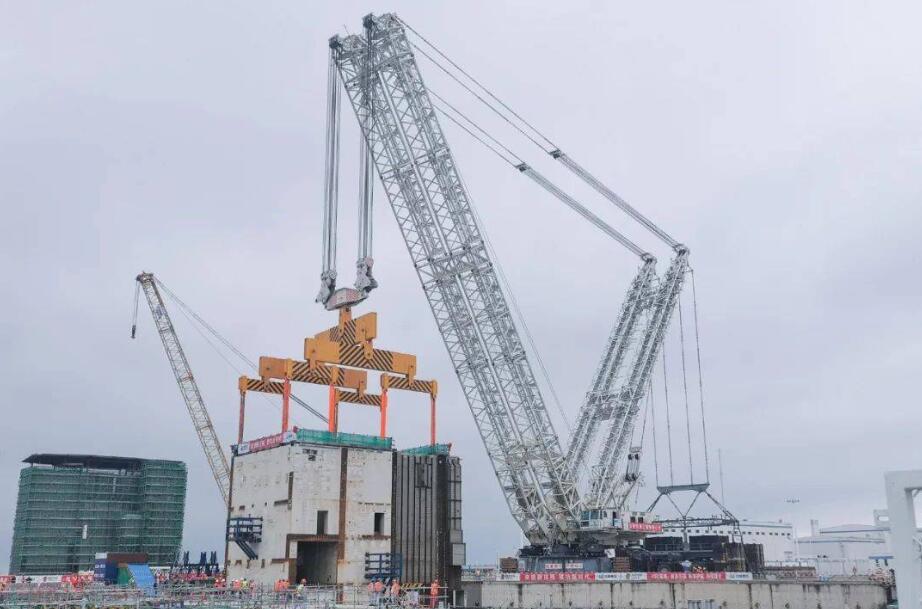

      CA20模塊重量達886噸,長達21米、寬約14米、高達21米、吊裝總重量超千噸——重達1101噸,是海陽核電3號機組核島最大最重結構模塊,也是海陽核電二期繼首吊CR10模塊后,時隔12天后的第二次大件吊裝任務,在這么短的時間內,3200噸履帶吊需完成轉場、更換2700噸吊梁、吊索具與CA20模塊的掛配、模塊調平等一系列工作,時間緊,任務重,但所有人都鉚足了勁與時間賽跑。中核機械工程團隊奔著一個目標,勁往一處使,心往一處聚,酷暑當頭,最終趕在12天內完成CA20模塊吊裝前的所有準備工作,確保施工節點能夠順利進行。大家追星逐月地忙碌著,只為一個共同的目標——CA20模塊的吊裝成功。

      3200噸履帶吊這座龐然大物重新蘇醒,各個崗位迅速就位之后,在司機李自洲的平穩操作下,履帶吊將模塊最低點提升至距離地面5米左右處,隨即進行主臂逆時針回轉,使3200噸履帶吊主臂與履帶方向平行,將CA20模塊置于履帶吊行走正前方。

      在確認主臂回轉動作精準完成后,3200噸履帶吊沿路基箱上行路線開始平穩、緩慢地負載行走16米至CA20模塊吊裝就位區,在到達就位區指定位置后,再次進行主臂回轉,將主臂順時針回轉,使CA20模塊置于核島輔助廠房模塊就位基礎正上方區域后,開始落鉤,整個過程如行云流水般順暢。起重隊長趙子義帶領著劉波、李海等人,在多個方位指揮和監護,確保底部鋼筋與CA20模塊的相對位置關系穩定,避免發生干涉和碰撞等意外情況。

      最終在所有人員的共同努力下,17時19分,歷時3小時22分鐘,CA20模塊大件吊裝圓滿完成。雖然大家的臉上略顯疲憊,但都是滿懷著喜悅,這次重達千噸的CA20模塊吊裝順利完成,鼓舞了士氣,也為海陽核電二期機組建設奠定了堅實的基礎,中核機械工程海陽核電項目部矢志不渝地堅守“安全至上,萬無一失”理念,高效完成吊裝任務,將”六大控制七個零“的精細化項目管理理念落實到施工各個方面。

      13年前,中核機械工程有限公司海陽項目部在海陽一期建設中就曾屢創輝煌。這13年來,海陽項目部團隊厚積薄發,乘勢而上,將海陽一期建設中所積累經驗充分運用于二期建設中,原先的技術工藝也得到了改進創新。項目團隊切實發揚“嚴、慎、細、實、快、準”的工作作風,安全、高效投入到海陽二期建設,為3、4號機組提供專業安全大件吊裝服務,再現中核吊裝鐵軍形象!




    評論

    用戶名:   匿名發表
    密碼:
    驗證碼:
    最新評論0
    性色av 一区二区三区_国产一级爱做c片免费一分钟_国产在视频精品线观看_一本久久a久久精品vr综合

  • <wbr id="5lvsm"><table id="5lvsm"><p id="5lvsm"></p></table></wbr>

    <i id="5lvsm"></i>

    <mark id="5lvsm"><div id="5lvsm"><acronym id="5lvsm"></acronym></div></mark>
  • <wbr id="5lvsm"><table id="5lvsm"><p id="5lvsm"></p></table></wbr>
    <mark id="5lvsm"></mark>
    三a视频在线观看日本 | 自拍偷精品亚洲手机在线 | 亚洲国产理论片在线播放 | 亚洲欧美人女户中文字幕 | 欧美视频一区二区精品V | 亚洲天堂久久伊人网 |
