鉚足“一抓到底”的恒勁,安全生產邁上新臺階。堅持常督查、常教育、常查患、常整改,推動安全生產管理提檔升級。公司領導班子經常深入生產和施工現場進行安全檢查,做到問題發現在現場、解決在當下。常態化開展安全教育培訓,切實提升人員安全意識和技能,開年以來累計組織安全教育培訓30余次、應急演練10余次。推行隱患排查專項獎勵機制,激發員工參與安全管理的主動性,2024年以來兌現獎勵金額達6.5萬元。將隱患列單整改,及時通報整改進度,前2個月隱患整改率達到100%。此外,扎實開展設備日常維護和等級檢修,將“小毛病”及時處理、“大頑疾”連根拔除,全面提升機組可靠性。一季度,公司實現“零傷害、零事故、零非停”目標,截至4月10日,連續安全生產3206天,持續保持穩中向好態勢。
鉚足“一往無前”的拼勁,降本增效取得新突破。立足集團所倡、公司所能,降能耗、減庫存、控費用,打好降本增效“組合拳”。今年年初,制定節能管理方案,定額機組能耗指標,明確53條機組運行及啟停優化措施,找準發力點,“精準”攻堅節能降耗。與此同時,加強與華潤仙桃電廠對標,組織專業骨干外出調研,積極推進設備技改,強化人員技術培訓,多向發力推動節能降耗見行見效。自攻堅行動以來,1-3月份廠用電率較同期降低0.16個百分點,供電煤耗較計劃降低0.21克/千瓦時,綜合水耗、尿素單耗均處于行業領先水平。此外,公司主動為庫存“瘦身”,利用#1機C級檢修消耗庫存物資,嚴格管控事故備件提報,努力減存量、遏增量,3月底物資庫存較年初降低260余萬元。通過提前還款、拓展融資渠道、獲取低息貸款等系列措施,一季度節約財務費用350余萬元。

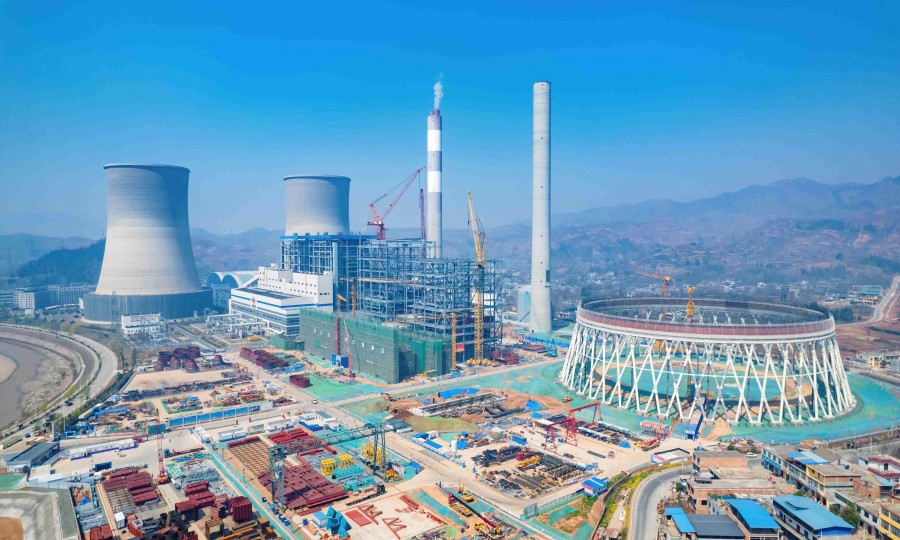

鉚足“一鼓作氣”的干勁,項目建設跑出新速度。1月7日煙囪外筒順利到頂、3月21日3號鍋爐大板梁吊裝完成……新春伊始,公司迅速掀起項目建設熱潮,所有建設者爭分奪秒干、加力提速推,關鍵節點一個接著一個破。為確保二期項目安全高效快速推進,公司上線了智慧工地系統,借助手機智慧監管App、基建管理信息系統,實現安全管理無死角、工程資料高效流轉。鋼煤斗采用激光除銹工藝,減少了常規噴砂除銹造成的粉塵污染,提高了施工效率,有效縮短了施工工期。目前,煙囪檢修平臺正在施工,間冷塔筒壁澆筑14.3%,3、4號鍋爐受熱面組裝焊接分別完成6%、5.6%,脫硫吸收塔基礎澆筑完成,力爭年底實現廠用電系統受電、鍋爐水壓試驗等重大節點,確保2026年上半年雙機順利投運。同時,公司二期項目配套職工宿舍和公共福利設施也取得了施工許可證,正在穩步有序推進。
