• <wbr id="5lvsm"><table id="5lvsm"><p id="5lvsm"></p></table></wbr>

    <i id="5lvsm"></i>

    <mark id="5lvsm"><div id="5lvsm"><acronym id="5lvsm"></acronym></div></mark>
  • <wbr id="5lvsm"><table id="5lvsm"><p id="5lvsm"></p></table></wbr>
    <mark id="5lvsm"></mark>
    當前位置: 首頁 > 電網 > 營銷服務

    安徽蕪湖供電公司實施“駐點服務”

    電力網發布時間:2021-01-22 12:09:50  作者:石林林、何煜

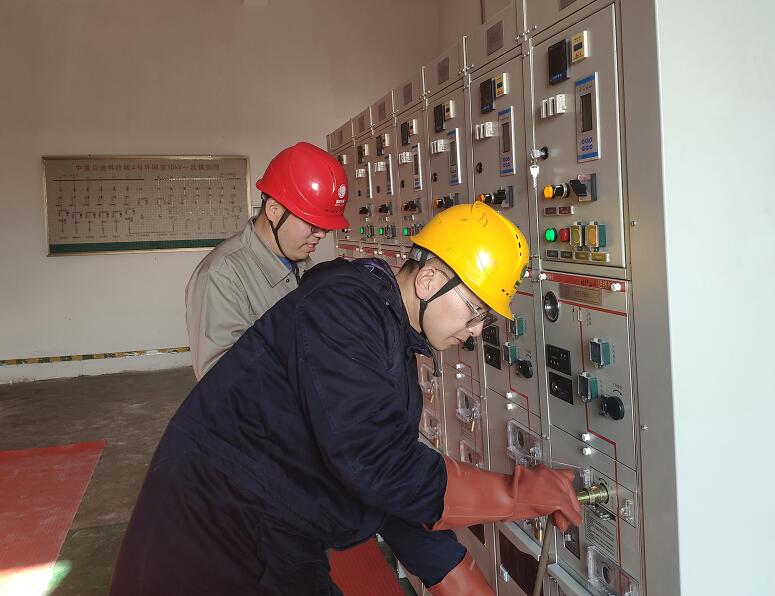

      “這次檢查關系后期正式通航能否可靠用電,大家務必認真仔細,不能遺漏一處隱患。”1月17日,安徽蕪湖供電公司員工孫瑜在蕪宣機場變電站叮囑同事。當天,他和同事來到蕪宣機場,幫助排查機場變電站、開關站所設備,以及機場塔臺內部用電布線等情況。

      蕪宣機場是蕪湖市與宣城市共同出資建設的4C級民用運輸機場,是安徽省“十三五”期間重點規劃建設項目,也是安徽省融入長三角一體化發展的重要基礎設施。1月13日,機場建設完畢,完成飛機試飛任務。

      蕪宣機場電力配套設施建設等級高、體量大、要求嚴。受新冠肺炎疫情影響,機場的開關站、各配電房等建設一度耽擱,相關電力桿線遷移工程進展緩慢。

      蕪湖供電公司實施“駐點服務”保障機場可靠用電。該公司組織營銷專業人員主動對接政府相關規劃部門,會同蕪宣機場建設投資有限公司及航空產業辦公室等單位開展規劃協商,實現通向機場的主干道規劃與供電線路規劃協調統一。灣沚區供電公司灣沚中心供電所等屬地單位負責人帶頭到民事協調比較困難的地區,主動聯系屬地政府、發改局等部門與用戶溝通。為了搶回被疫情耽擱的時間,灣沚區供電公司主要負責人還在關鍵施工節點到作業現場,全程協調各專業合作施工,推動施工、整改、驗收、手續辦理同步進行,壓減工程辦電及送電時長。

      據介紹,蕪湖供電公司圍繞蕪宣機場建設累計遷改10千伏分支線12條3.25千米,拆除公用變壓器6臺,架設10千伏線路2.53千米,安裝臨時變壓器5臺總容量3630千伏安,敷設電纜25.6千米,提前30天完成了蕪宣機場首路電源送電工作。




    評論

    用戶名:   匿名發表
    密碼:
    驗證碼:
    最新評論0
    性色av 一区二区三区_国产一级爱做c片免费一分钟_国产在视频精品线观看_一本久久a久久精品vr综合

  • <wbr id="5lvsm"><table id="5lvsm"><p id="5lvsm"></p></table></wbr>

    <i id="5lvsm"></i>

    <mark id="5lvsm"><div id="5lvsm"><acronym id="5lvsm"></acronym></div></mark>
  • <wbr id="5lvsm"><table id="5lvsm"><p id="5lvsm"></p></table></wbr>
    <mark id="5lvsm"></mark>
    最新精品露脸国产在线 | 在线观看人成视频色9 | 一级日本大片免费 | 亚洲日韩欧美精品 | 亚洲熟女中文字幕少妇 | 五月天丁香婷婷深爱综合 |
