• <wbr id="5lvsm"><table id="5lvsm"><p id="5lvsm"></p></table></wbr>

    <i id="5lvsm"></i>

    <mark id="5lvsm"><div id="5lvsm"><acronym id="5lvsm"></acronym></div></mark>
  • <wbr id="5lvsm"><table id="5lvsm"><p id="5lvsm"></p></table></wbr>
    <mark id="5lvsm"></mark>
    當前位置: 首頁 > 電網 > 地市報道

    重慶電力科學研究院高效調試特高壓換流站設備

    國家電網報發布時間:2022-10-10 15:43:49  作者:游紹斌? 李楊 秦威

      9月30日晚,重慶電力科學研究院15名技術人員從四川省布拖縣返回重慶。至此,經過十多天奮戰,國家電網紅巖(電科院試驗)共產黨員服務隊順利完成±800千伏白鶴灘—浙江特高壓直流輸電工程二期換流站交接調試任務。

      白鶴灘二期換流站位于布拖縣,所處位置海拔約2500米。該站是白鶴灘水電送出工程的送端站,也是世界換流容量最大的超級工程。該站二期工程交接調試原本由四川電力科學研究院負責。受當地疫情影響,四川電科院的調試人員短時間內無法到達現場。重慶電科院緊急抽調15名黨員服務隊隊員,馳援白鶴灘二期換流站交接調試,保障工程按期推進。

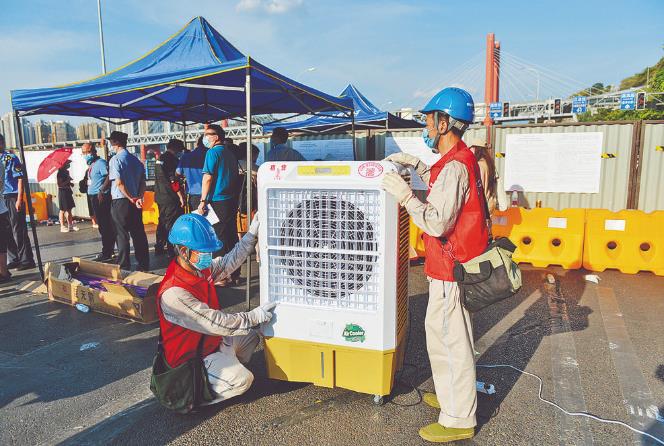

      9月10日至12日,在重慶電科院盤溪、貓兒石基地,黨員服務隊隊員制訂了設備調試方案和應急預案,并將調試所需的設備、物資清點裝車。13日12時10分,馳援隊伍出發前往大涼山里的白鶴灘二期換流站。

      為了盡快趕到現場,隊員們除了在高速公路服務區短暫休整,其余時間就在車上度過。

      9月15日1時,歷經37個小時,馳援隊伍抵達白鶴灘二期換流站,迎接他們的是一場傾盆大雨。隊員們打起精神,檢查試驗設備的防雨篷是否蓋好、儀器儀表有無進水等情況后,才回到項目部駐地。稍微休息了一下,他們又到現場勘查,優化方案,做好試驗準備。

      9月16日上午,隊員們開始做500千伏降壓變壓器耐壓及局部放電試驗。“現場的異常信號干擾大,且存在電暈放電,無法測試。”隊員張世海說。在第一場試驗中,大家就遇到了問題。

      隊員們嘗試了更換加壓屏蔽管、擦掉設備表面灰層等步驟,再升壓測試,但現場的異常信號仍然很大。當天22時,該變壓器的局部放電試驗仍不具備實施條件。隊員們連夜商討修訂試驗方案。

      9月17日,根據修訂后的方案,隊員們一次次調整設備相對位置,更換加壓線,排除外界干擾,使設備處于最佳狀態。大家克服了外界切割干擾、金屬懸浮電位、現場交叉作業等不利因素,使變壓器達到測試條件,于當天23時30分完成了試驗。

      調試期間,黨員服務隊隊員們克服了高原反應、水土不服等困難,將調試現場作為錘煉黨性、提升技能的練兵場,爭分奪秒開展設備調試工作。

      9月29日下午,隊員們順利完成白鶴灘二期換流站500千伏變壓器局部放電及耐壓試驗、交流濾波器場24串回路耐壓試驗、換流變壓器網側進線氣體絕緣全封閉組合電器(GIS)開關場耐壓及局部放電試驗等現場調試工作,順利完成此次馳援任務。(游紹斌  李楊 秦威)




    評論

    用戶名:   匿名發表
    密碼:
    驗證碼:
    最新評論0
    性色av 一区二区三区_国产一级爱做c片免费一分钟_国产在视频精品线观看_一本久久a久久精品vr综合

  • <wbr id="5lvsm"><table id="5lvsm"><p id="5lvsm"></p></table></wbr>

    <i id="5lvsm"></i>

    <mark id="5lvsm"><div id="5lvsm"><acronym id="5lvsm"></acronym></div></mark>
  • <wbr id="5lvsm"><table id="5lvsm"><p id="5lvsm"></p></table></wbr>
    <mark id="5lvsm"></mark>
    日韩精品亚洲国产一区二区 | 亚洲人成影院在线观看网色 | 亚洲精品电影05在线观看 | 日本在线a∨在线网站 | 亚洲自国产拍揄拍 | 五十路一区二区三区视频 |
